Análisis de precios unitarios, cómputos métricos que salen del IFC, planilla de aceros y reportes listos para licitar. Todo en tu PC, tus datos siempre tuyos.

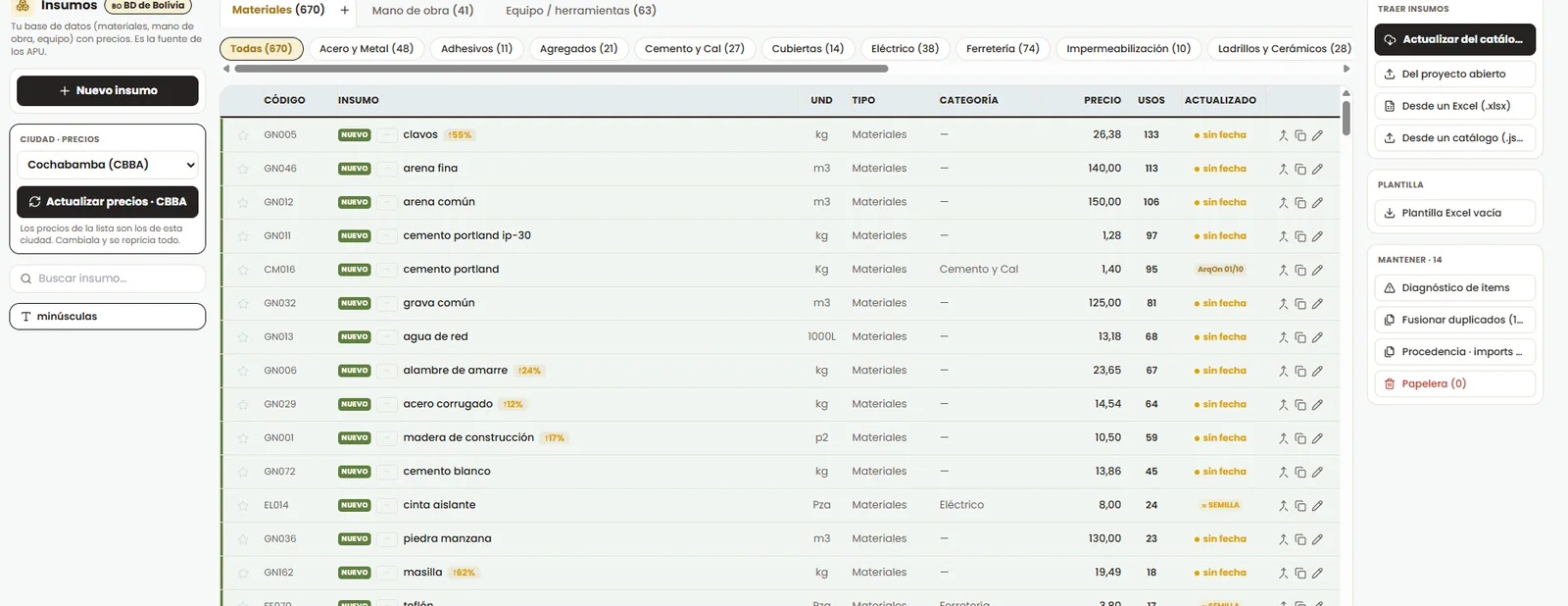

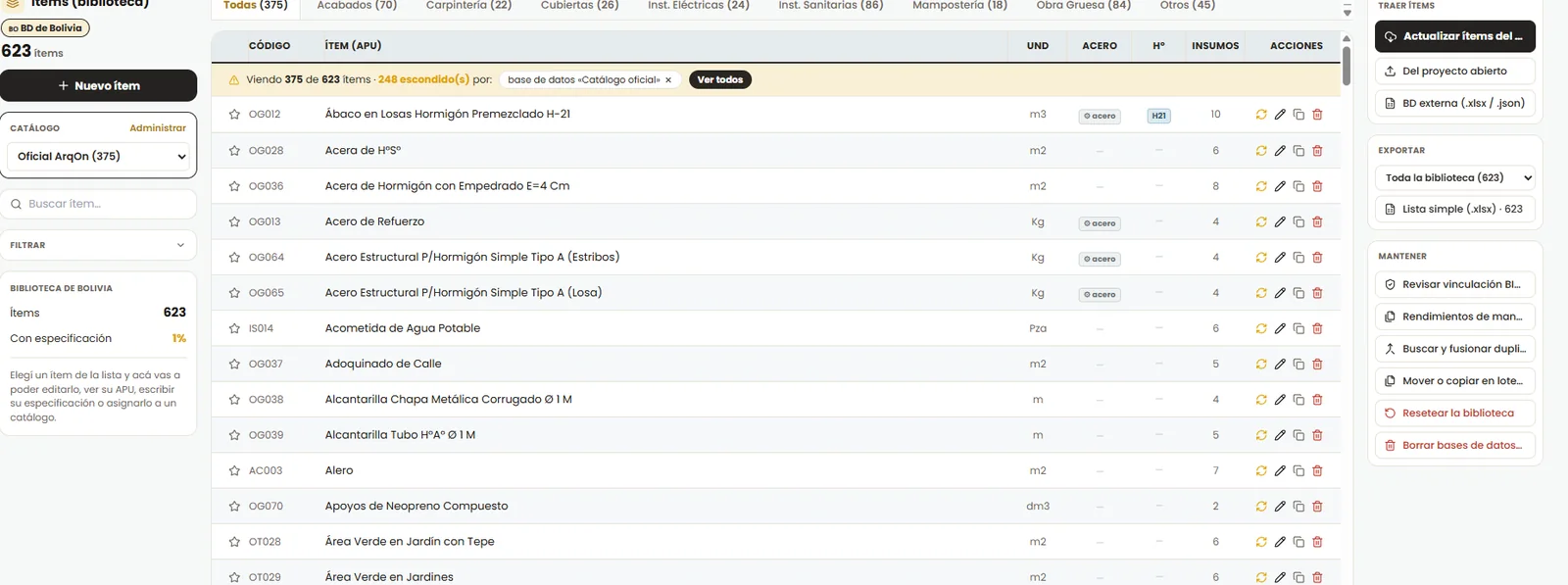

Cómputos que salen del modelo, el análisis de precios que se abre hasta el insumo y los formularios saliendo listos. Grabado del programa andando, no una animación.

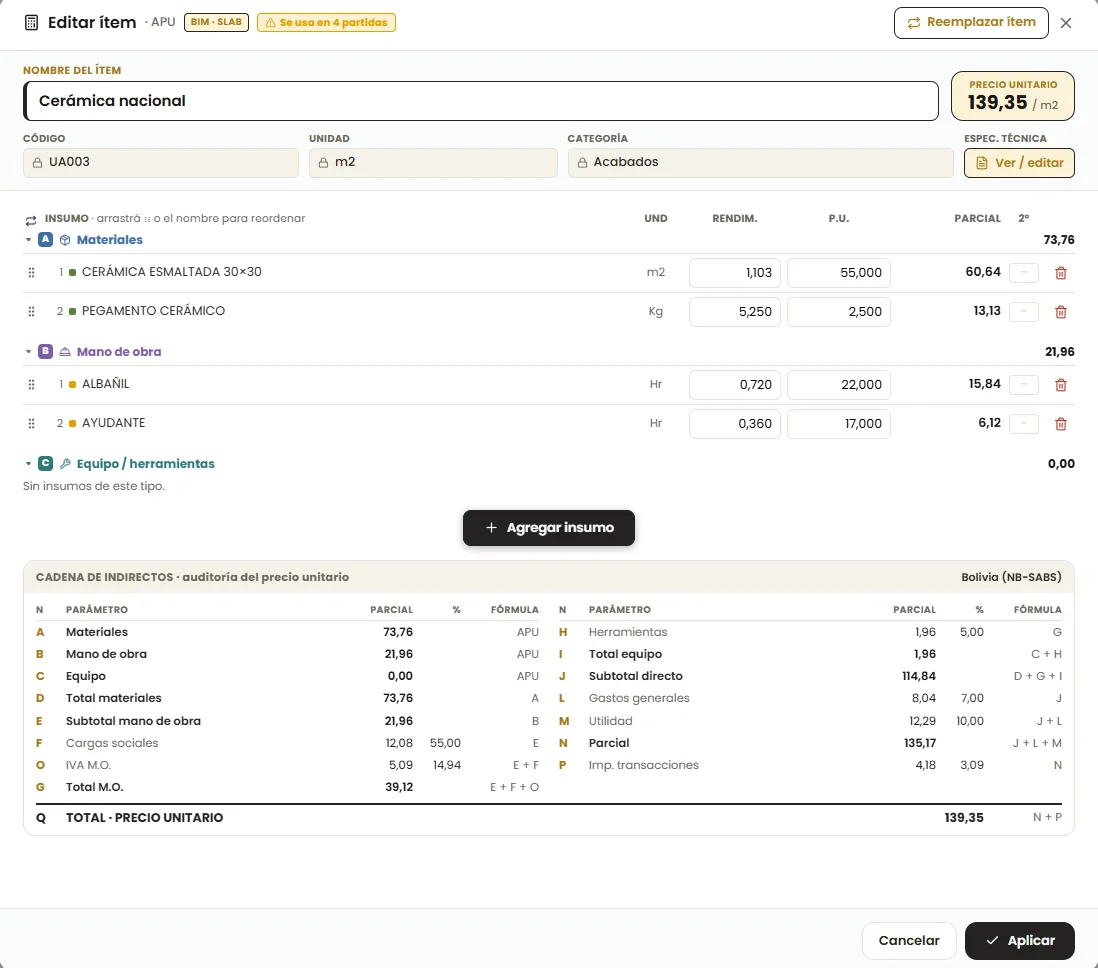

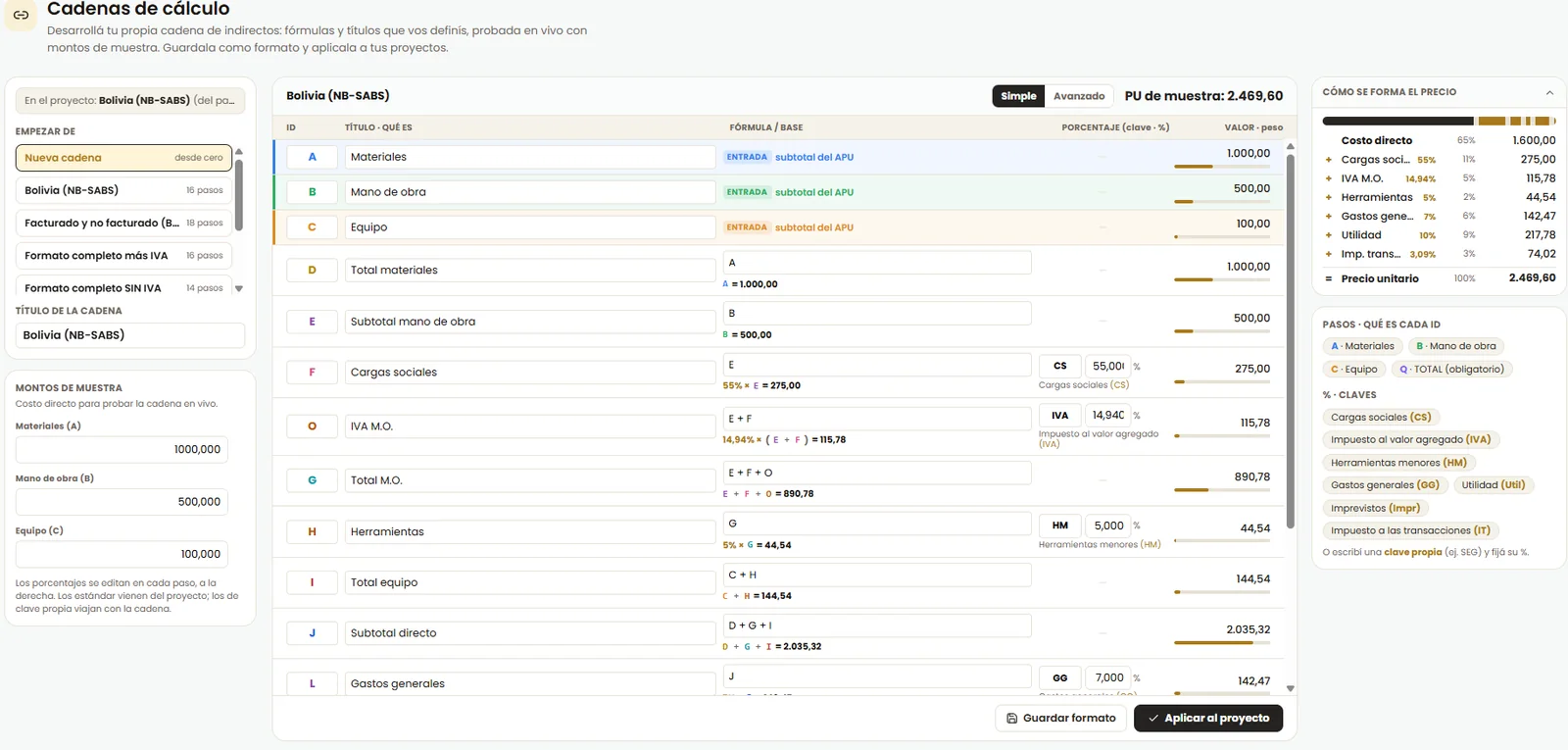

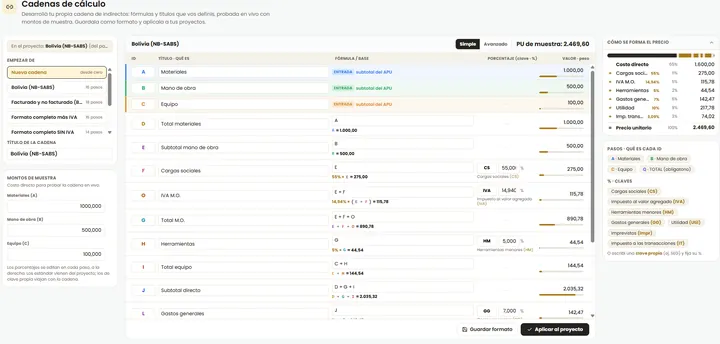

Cada ítem lleva su análisis: materiales, mano de obra y equipo con los rendimientos que vos definís, y encima la cadena de indirectos completa.
| Insumo | Unid. | Rendim. | Precio | Parcial |
|---|---|---|---|---|
| A · MATERIALES | 1.318,64 | |||
| Cemento portland IP-30 | kg | 320,00 | 1,42 | 454,40 |
| Grava común 1" | m³ | 0,90 | 185,00 | 166,50 |
| Plastoformo alivianante | pza | 28,00 | 18,50 | 518,00 |
| B · MANO DE OBRA | 402,80 | |||
| Albañil | hr | 8,00 | 28,00 | 224,00 |
| Ayudante | hr | 10,20 | 17,53 | 178,80 |
| C · EQUIPO Y HERRAMIENTAS | 88,60 |

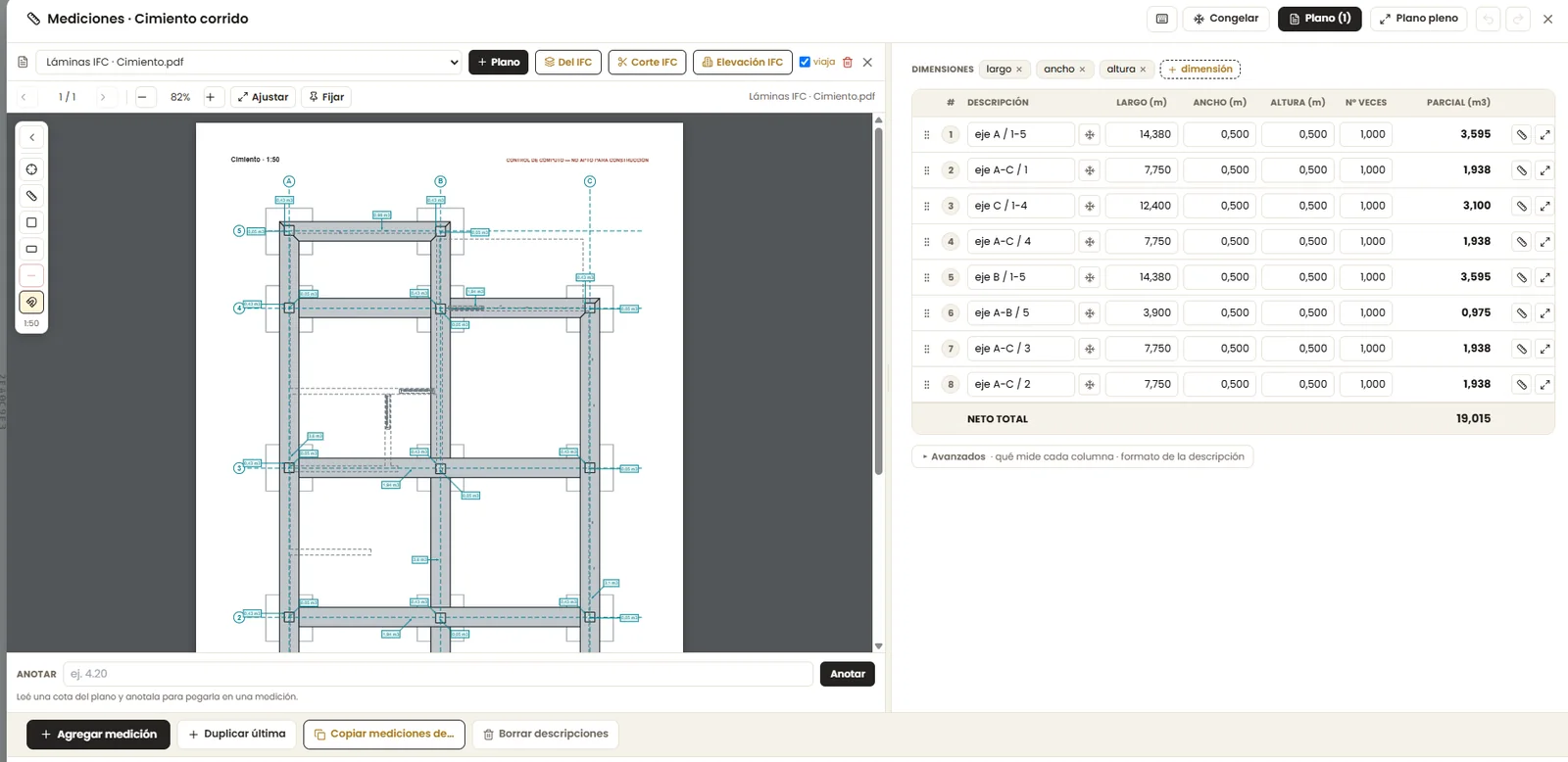

Abrís el IFC que exportaste del CAD y ArqOn mide cada objeto: muros por cara, losas por volumen, huecos descontados, vigas por su perfil real.
Despiece por elemento con los ganchos, empalmes y desperdicio que correspondan, y el peso que entra al APU sin que lo cargues a mano.
| Pos. | Descripción | Ø mm | Cant. | Largo m | Peso kg |
|---|---|---|---|---|---|
| 1 | Refuerzo inferior corrido | 16 | 4 | 6,45 | 40,74 |
| 2 | Refuerzo superior apoyos | 16 | 4 | 2,80 | 17,69 |
| 3 | Bastón central | 12 | 2 | 3,10 | 5,50 |
| 4 | Estribos c/15 cm — gancho 135° | 8 | 43 | 1,26 | 21,39 |
| 5 | Estribos c/25 cm — tramo central | 8 | 12 | 1,26 | 5,97 |

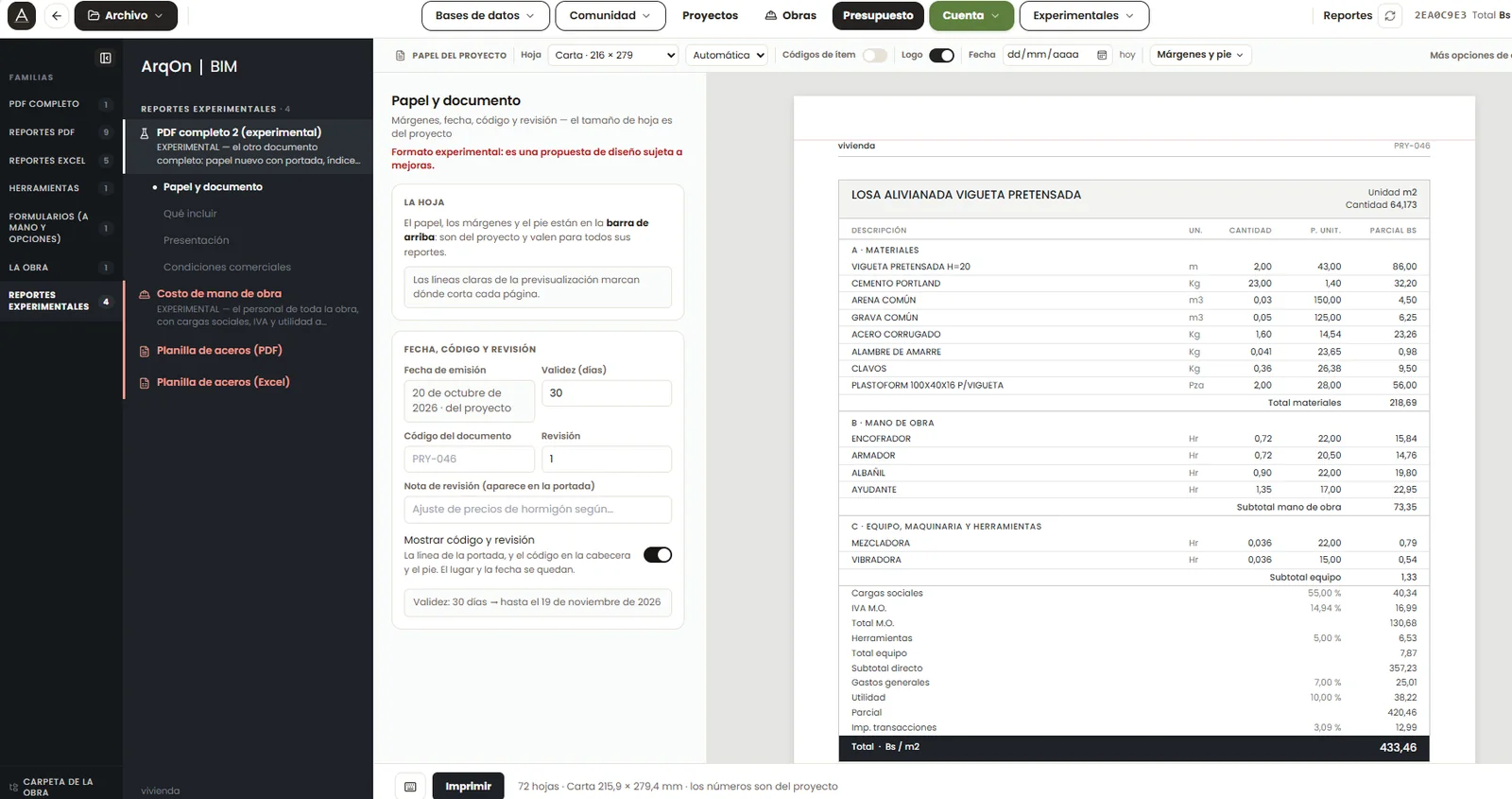

El juego completo para presentar: formularios B y A al formato oficial, cronograma con curva S y especificaciones técnicas, con tu membrete en la hoja.

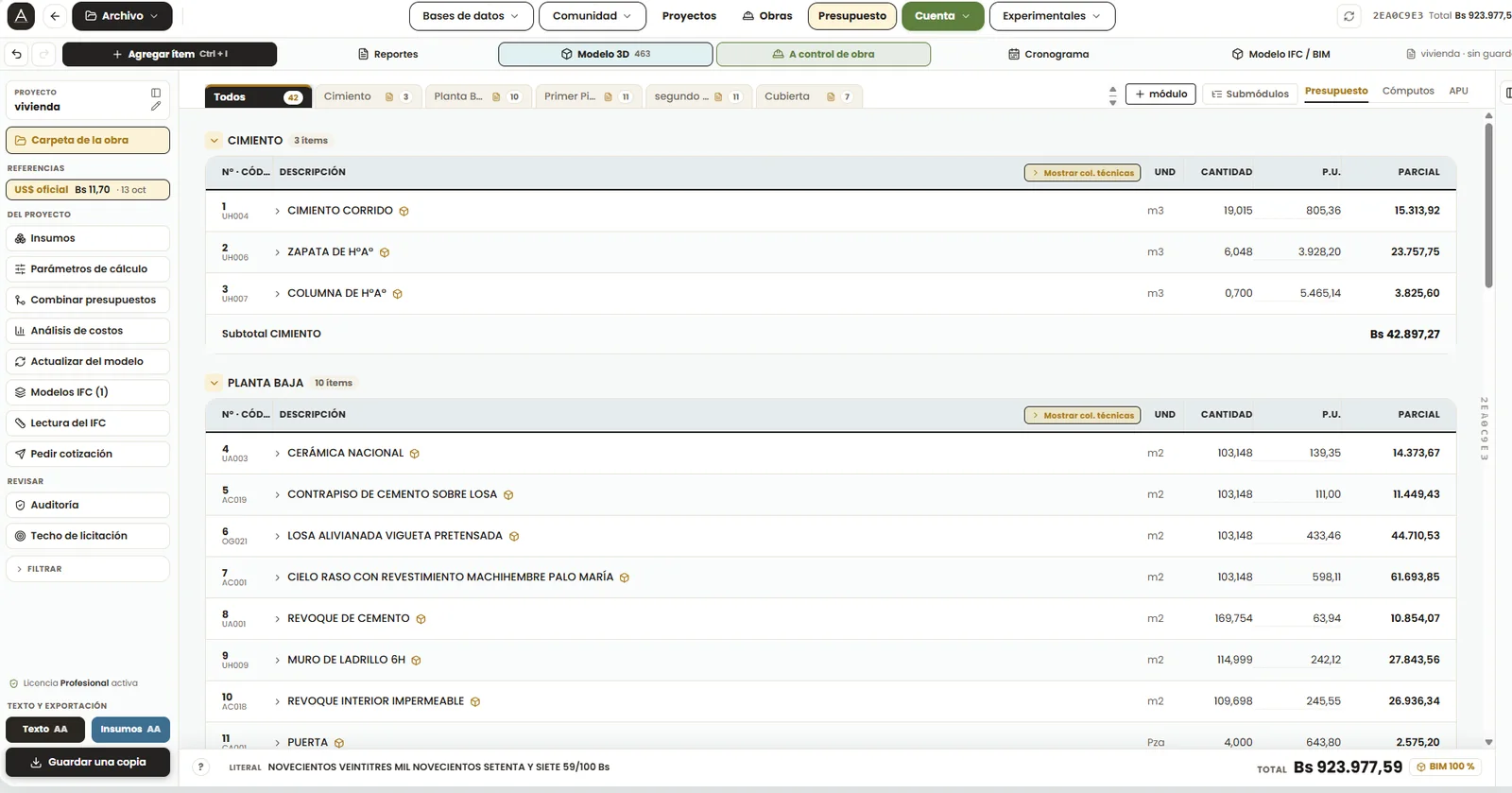

| Nº | Descripción | Unid. | Cantidad | P. Unit. | P. Total |
|---|---|---|---|---|---|
| 3.1 | Muro de ladrillo 6 huecos e=15 cm | m² | 248,60 | 168,42 | 41.869,21 |
| 3.2 | Revoque exterior c/ impermeabilizante | m² | 312,15 | 92,70 | 28.936,31 |
| 4.1 | Losa alivianada H°A° e=20 cm | m³ | 34,80 | 2.184,05 | 75.994,94 |
| 4.2 | Columnas de H°A° 25×25 cm | m³ | 11,25 | 2.610,80 | 29.371,50 |
| PRECIO TOTAL DE LA PROPUESTA | 1.284.507,90 | ||||
ArqOn para Android toma las mediciones en obra y las lleva al presupuesto: abrís en la PC el mismo archivo .arqon que guardaste en el teléfono, con sus ítems, cantidades y precios. Sin internet y sin pasos intermedios.
Un .arqon guardado en el teléfono se abre tal cual en la PC. No hay exportación intermedia ni formato que se pierda por el camino.
En obra casi nunca hay internet. La app trabaja entera fuera de línea: los proyectos viven en el equipo, no en una cuenta.

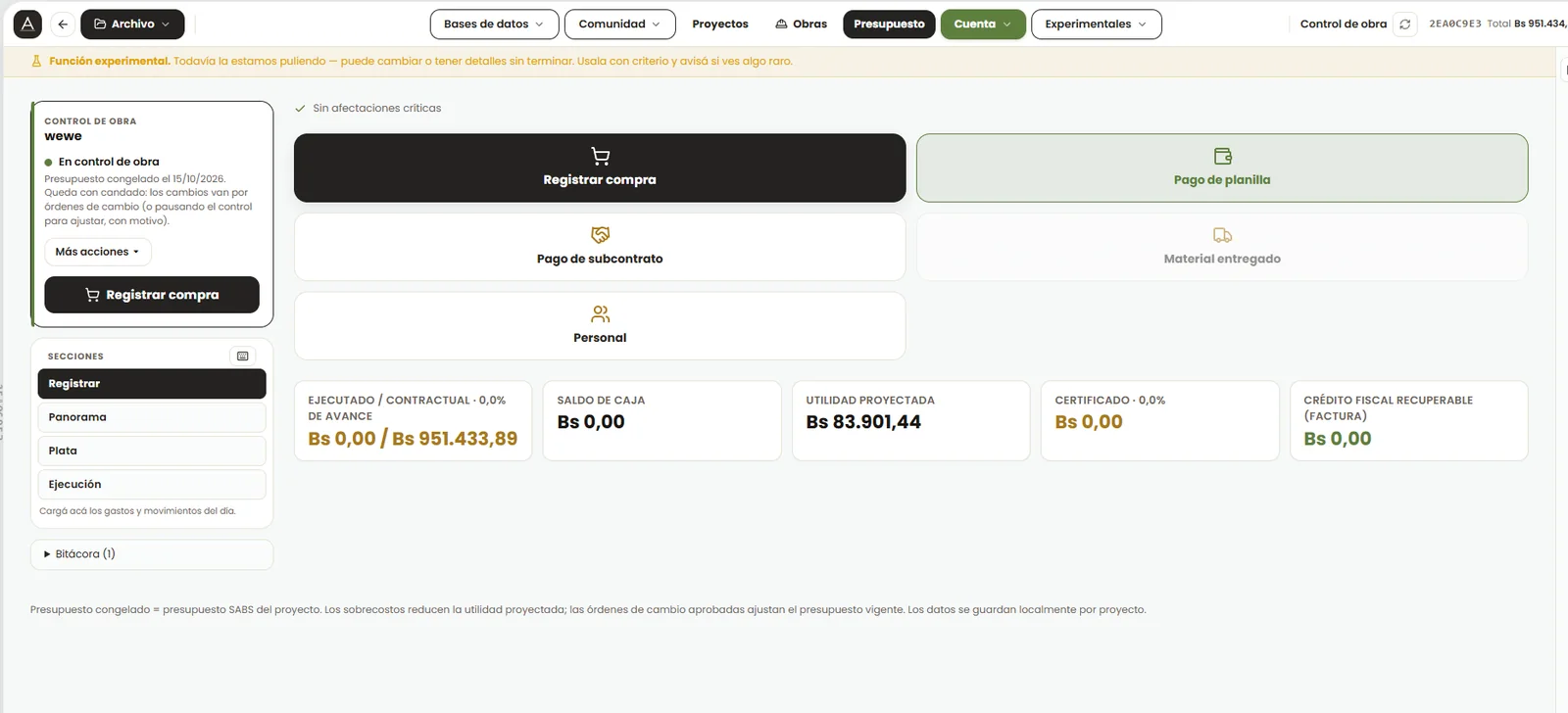

El presupuesto completo —cadena de indirectos, planilla de aceros, formularios para licitar— se arma en la PC. El celular es la libreta de campo.
ArqOn no tiene virus ni nada malicioso. La advertencia no dice que el archivo sea peligroso: dice que Windows todavía no lo conoce.
Un instalador recién publicado, firmado por un desarrollador independiente, arranca sin historial de descargas. Hasta que miles de personas lo instalen, SmartScreen y algunos antivirus lo marcan por precaución. Le pasa a todo programa nuevo que no viene de una empresa grande.
Descargá el instalador, elegí tu ciudad y bajá el catálogo oficial. En diez minutos tenés el primer ítem cargado.
